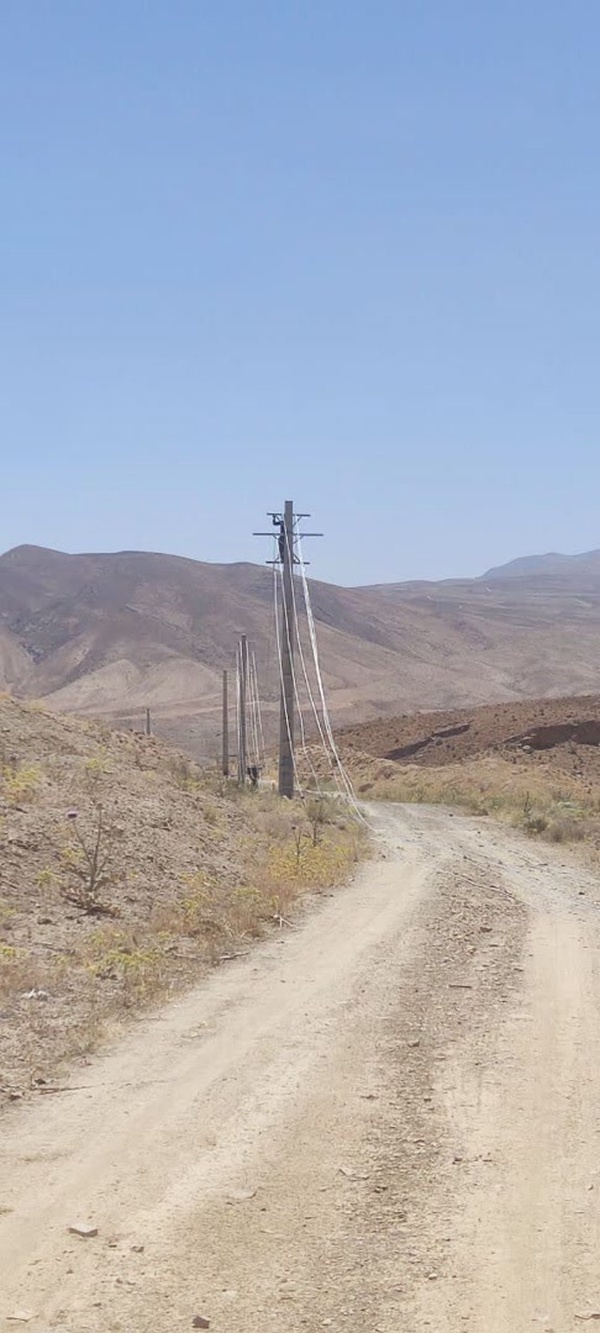

🖋#گزارش‌کار:پیشرفت اَبَرپروژه برقرسانی به پمپاژ #آب‌هفتیان #تفرش بعد از ۵۱ روز کاری زمان: یکشنبه ۱۴۰۲/۴/۱۱_چاله حفاری شده: مجموع تاکنون ۵۲۱+۸۸ مورد جابجایی بدلیل معارض_نصب تیر: مجموع تاکنون ۴۴۰ اصله_بتن ریزی پایه ها: مجموع تاکنون ۳۰۹ پایه_سیم کشی شبکه فشار متوسط دومداره: مجموع ۳۳۷فاصله
22:17 - 2 July 2023



2 Replies

Profile picture of ‌حسین سلیمانی‌
Replying to
سلام و درود بر تمام زحمتکشان و دلسوزان مردم ❤️خداوند خیرتون بده .#اجرکم_عندالله#خدا_قوت

Profile picture of ‌نظارت خط راه آهن‌
@nezaratekhat3 July 2023
Replying to
سلام و عرض خدا قوت خدمت جنابعالی و همکاران محترمتان.اگر زحمت نیست لطف کنید در گزارش تعداد چاله ها و تیر های مورد نیاز را هم اعلام بفرمایید که مثلا نصب ۳۳۲ از ۵۰۰ اصله تیر . بدین صورت پیشرفت کار محسوس تر به نظر میرسد.با تشکر
